武汉凯迪正大

全国免费服务热线

400-027-3099
凯旋思想,启迪新人生!

TRIUMPH THOUGHT,INSPIRE NEW LIFE!

当前位置当前位置:首页 > 新闻中心 > 技术资料

耐压装置现场使用流程及准备

作者:夏来源:武汉凯迪正大电气有限公司日期:2021-10-09 10:43:36阅读:

  根据 DL/T596-1996 预防性试验规程、GB/T16927.1-2011 高电压试验技术、高压电气设备试验方法、GB50150-2006 交接试验规程的标准化作业指导书,制定出此系统的使用方法和标准,并且制定出合适现场使用的现场安全工作流程。

  (1) 高压试验前的准备工作:

  1.编制测试计划,包括测试环境、测试人员、测试目的和测试标准设备基本资料、试验原理图、安全措施及注意事项。试验方案须经高压试验专业工程师批准后方可实施,试验方案须分别在试验组和试验所存档。

  2.工作时,测试人员双脚站在绝缘垫上,穿上供电公司后勤部提供的棉质工作服和绝缘鞋,并根据天气环境佩戴安全帽。

  3.试验前,试验人员应根据周围环境设置与被试设备和带电设备有足够距离的安全围栏,并在围栏上悬挂“停止,高压危险!”标志,并指定专人监护。围栏须由供电公司安全监察部门提供。

  4.接地线是保证试验安全的重要项目。采用多股裸铜线或带透明绝缘层的铜软绞线制成,截面不小于4mm2。特别是试验装置的金属外壳须可靠接地,不得与低压回路的中性线或水管连接。

  5.电源和电源控制箱应有专职测试人员看守。电源端子应与合适的电击保护器连接,并应具有明显的断开点。应具有符合要求的220V或380V交流电源。不要一次使用一个火。

  6.高压引线应尽可能短,须与专业绝缘耐压线连接牢固。如有要,应使用绝缘材料支撑。

  7.对于电压和电流的测量,电压和电流表的测量应选择合适的测量范围,不太大或太小。如果测量值太大、不准确、太小且超出测量范围,应提前估计。

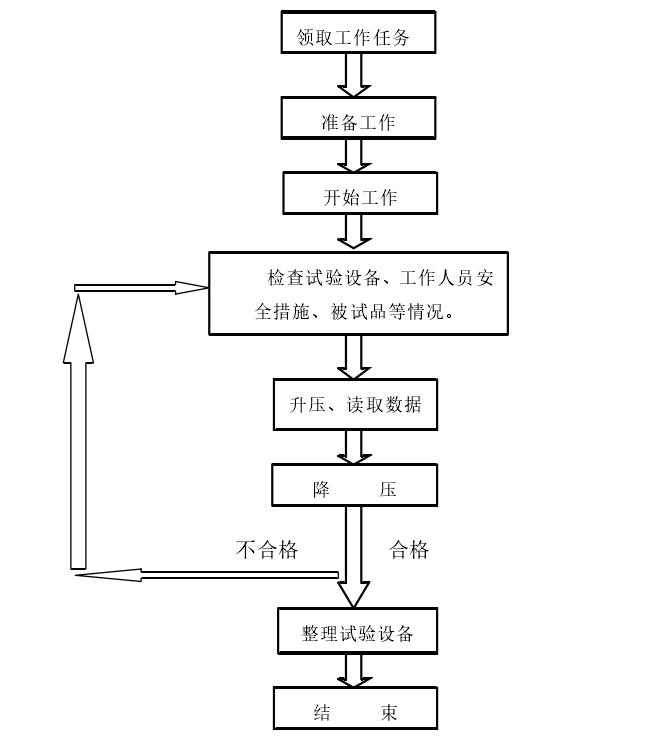

  启动高压测试:

  8.试验分工:试验前,作业负责人应说明各试验人员的分工和职责,强调工作内容、安全注意事项和带电部位,并分别提问。

  9接线检查和加压前,试验负责人须仔细检查试验设备和试验对象的状况,是否符合试验要求,试验设备的试验接线和高压接地线是否已拆除,试验人员是否到位。

武汉凯迪正大公司
